亞源三格化糞池施工細節說明

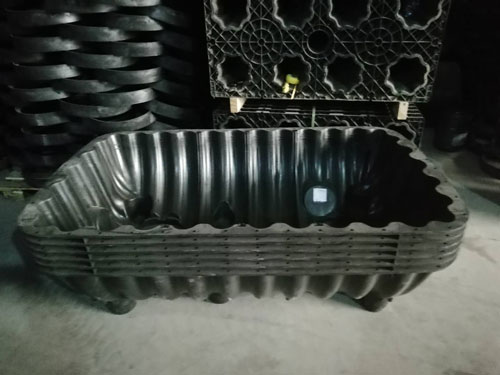

化糞池的結構如上圖,我們都很熟悉了。再看下內部的細節。

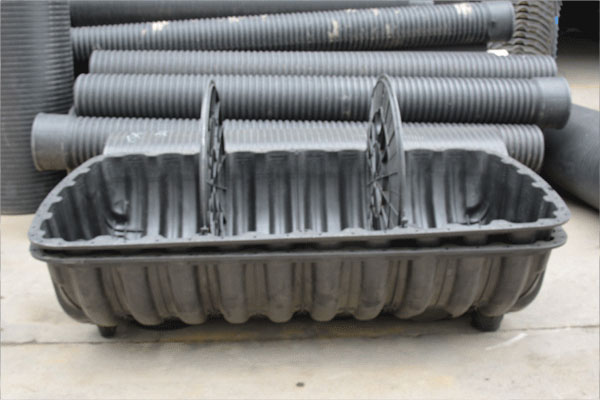

這是隔板。三格化糞池的隔板有兩組,安裝上過糞管即成使用。
安上隔板的樣子。
安裝好上下池體。
把組裝好的池體埋入地下即可。
安裝方法
1.根據地形和甕型,在廁所外與室內放置便器相對應的位置挖一個1.7*1.4*1.7m的坑,坑底用50-100mm的混凝土(或者100mm的水泥預制板)做基礎。

2.三格式化糞池組裝
①清理:清理結合面,確保螺栓孔的通透。
②粘連單面膠帶:單面膠沿下池體螺栓孔內沿粘連,嚴禁堵塞螺栓孔,首尾結合處重合粘連20mm,均勻按壓。
③結構膠使用:膠槍膠口割斜角;下池卡槽內打入1/4深度膠量,范圍周圈打滿;上池隔板槽打膠至1/4深度膠量,范圍到上池距檢查口部150mm處;

④過糞管安裝:先把拉桿固定,兩片隔板交錯安裝于隔板槽內,用力向下擠壓,直至結構膠溢出;長管(370mm)、短管(230mm)依次由一格插入第二格,第二格插入第三格,承插處打膠固定,進糞端外開口45°斜角,防止形成虹吸,兩管下端分別距池底為總高度1/3和1/2處,確保糞便的有效處理。
⑤連接緊固:上下池體先對齊一側,卡入下池外沿定位,卡入隔板,穿入對應螺栓定位,外沿對齊,卡入另一側隔板,相應處穿入螺栓定位。先對隔板處、拐角處進行對角連接定位,再依次緊固連接其它螺栓,以結合面溢膠為準。
3、甕體安放及回填
①直接把三格化糞池放進挖好的坑內,池體低于地面。壘廁所墻時,要防止壓壞過(進)糞管。
②回填前,應在三格化糞池加水至過糞口,便于回填夯實。
③填土應分三次進行,每次回填三分之一。用半干半濕的細土(采用細沙)人工采用木夯等輕型夯實工具逐層對稱夯實,并且嚴禁用水澆使土下沉的所謂“水夯”法。逐層回填,直至地面水平為止,防止甕體塌陷、傾斜。要注意緊貼甕壁的土壤要細碎,不得使用淤泥、垃圾、凍土和磚渣,確保甕壁周圍受力均勻,達到經久耐用。
④回填完畢后立即對甕體周圍做高于路面的混凝土層,面積要求大于開挖面積,若未及時硬化應使用大于開挖面積的防水材料封蓋(防止雨水倒流入甕和填土層塌陷)。
⑤施工完畢后抽出各腔體內部水至1/3處(便于糞便的發酵,也防止甕體變形)。
5、排氣管的安裝
排氣管:φ75PVC管材,高于廁屋200-500mm,頂部安裝透氣帽,固定在墻壁或者其他建筑物上。
(二)特殊情況的處理
①地下水位高的地方應在甕體周圍填混凝土,以免擠壓甕體造成塌陷。
②承重處理:當甕體埋在路面下方時,甕體要適當深埋,在甕蓋上方加承重蓋
板。
二、便器的安裝
在室內用磚修筑一個放置蹲便器的口。安裝便盆時,左右要平行,縱向要前高后低(1-5°傾角)以保證便盆沖水后不留積水;蹲便器噴水嘴要對準便盆底部中心,蹲便器噴水嘴出水角度為左下或右下50°,便于形成旋轉渦流。蹲便器便盆后端與墻距離應在200-250mm之間,寒冷地區應在便盆外部加保溫層。將蹲便器周圍先用細沙搗實,再用20mm水泥砂漿找平。
三、節水型高壓水沖廁具的安裝方法
蓄水桶坑深寬尺寸要求,要根據具體桶體決定。蓄水桶坑底部夯實后,用1:3混凝土、厚度為50mm墊層,要求表面平整,這樣能避免蓄水桶下沉及各部件的損壞。
安裝蓄水桶出水管時,連接部件應緊固,防止出現滲漏水。必須保證出水管自然擺放,不然會造成阻力增加,出水量減少,影響該裝置正常使用的效果和壽命。
蓄水桶要放在便盆后側方,不要放在廁所門口附近,便于出入方便。
蓄水桶水位必須低于便器沖水口,出水管桶外暴露部分應盡量短,不能形成U形彎結構,這樣能保證管內水回落到桶內,有效預防水管冬天存水結冰。
回填土時,蓄水桶要先灌滿水,然后再填土夯實!
